La Gran Iglesia Elíptica de la Laboral de Gijón en Asturias

¡¡La reparación de la cúpula de la Iglesia ES URGENTE!!

Iglesia Elíptica de la Laboral de Gijón. ¡¡La más grande del mundo!!.

The Elliptical Church of the Laboral de Gijón, the largest in the world!!!.

Cúpula de arcos cruzados Luis Moya

¡Por fin!. Ya está adjudicado el Proyecto de reparación de la cúpula de la Iglesia a LUMO ARQUITECTOS S.L.P. el día 28/06/2021, con un plazo de 90 días, después de un itinerario de frustraciones durante tres años.

BUENO, ESPEREMOS QUE LO HAGAN BIEN Y DESARROLLEN UN PROYECTO DE REPARACIÓN PARA QUE UNA JOYA ARQUITECTÓNICA ÚNICA EN EL MUNDO DEL ARQUITECTO LUIS MOYA BLANCO DURE OTROS 100 AÑOS MÁS.

El proyecto se tenía que haber entregado el 28/09/2021 y la Consejería de Cultura expone que lo han entregado el día 26/11/2021.

LA OBRA COMENZÓ EN AGOSTO DE 2023...
Al día de hoy 17 junio de 2024 siguen en Obras y van por el segundo modificado y el presupuesto se ha elevado a 800.000,00 €

CRONOLOGÍA DEL ITINERARIO PERIODÍSTICO

Periódico El COMERCIO del día 23/12/2021. El pleno del Consejo del Patrimonio Cultural de Asturias aprueba el proyecto Básico de rehabilitación de la cubierta y demás de la Iglesia.

¿Un Proyecto Básico? ¿No debería ser un Proyecto de Ejecución?

El Principado de Asturias ha decidido poner coto al deterioro que está sufriendo la iglesia de la Laboral, que en los últimos meses había sufrido de goteras y filtraciones debido al mal estado de su cubierta. El pleno del Consejo del Patrimonio Cultural de Asturias se reunió ayer bajo la presidencia de Berta Piñán, consejera de Cultura, Política Lingüística y Turismo, y se decidió aprobar el proyecto básico para la ejecución de labores de mantenimiento, conservación y rehabilitación de la cubierta del edificio. El presupuesto para los trabajos ha quedado fijado en medio millón de euros.

El objetivo del proyecto es subsanar las deficiencias y el deterioro de la techumbre del antiguo templo, tanto en el exterior como en el interior. El pasado 6 de diciembre EL COMERCIO dio cuenta de las goteras que habían aparecido en el techo de la iglesia y los consiguientes charcos en el centro del templo. Para solucionar esta situación, en el exterior del tejado se levantará la cobertura de pizarra, se saneará el faldón, se impermeabilizará la superficie de la cubierta y se acometerá el retejado completo, al tiempo que se recuperarán las piezas de pizarra que se encuentren en buen estado.

Otras labores que se realizarán consisten en la sustitución de las carpinterías existentes en la linterna, se repararán y protegerán las barandillas y se saneará e impermeabilizará la cubierta plana sobre el altar. El proyecto también destaca que hay que garantizar un acceso seguro a la cubierta para realizar labores de mantenimiento. Igualmente, se recuperarán elementos como las escaleras helicoidales de hormigón, se impermeabilizará la escalera sobre la cubierta y se construirá una pequeña pasarela de unión entre ambas escaleras.

Trabajos en el interior

En el interior del templo también se desarrollarán distintos trabajos. Un técnico especializado se encargará de la restauración de la cúpula, que consistirá en el saneado y limpieza de los nervios de ladrillo, la reposición de pintura en las plementerías y la restauración de los mosaicos de la linterna. Para garantizar la estanqueidad interior y evitar la entrada de aves, se revisará la carpintería exterior de la parte superior del tambor y se plantearán las labores necesarias para su restauración.

La Asociación de Antiguos Alumnos de la Universidad Laboral venía denunciando desde hace tiempo las malas condiciones en las que se encuentran no solo la iglesia sino también otras zonas del conjunto monumental. El secretario general de la entidad, Jesús Jiménez, había alertado de que al principio «solo había humedad en el techo, pero ahora ya entra agua». Ese problema se agudizó en las últimas semanas, con continuas e intensas lluvias que dejaron su huella en la iglesia. Ahora, con esta iniciativa del Consejo de Patrimonio Cultura, el problema quedará resuelto por completo.

Pero, ¿Cuándo comienzan las obras?. Bueno mejor dicho ¿Para cuando la Licitación de las Obras? ¿Cuál es el plazo que figura en el proyecto? ¿Puede un proyecto de una Obra Pública no tener PLAZO? ¿Puede un Organismo público licitar con un Proyecto Básico?…

Escaleras de hormigón. ¿Dará para tanto el presupuesto?.

Fecha: 06/12/2021 periódico El Comercio. Los charcos creados por las goteras de la cubierta de la Iglesia se adueñan de los solados de mármoles únicos.

Hasta el papel de periódico está arrugado por la lluvia.

La Asociación de Antiguos Alumnos, varios arquitectos (entre ellos yo), los periódicos EL Comercio y la Nueva España y varios partidos políticos lo venían anunciando hace tiempo. El PP reclama una revisión urgente para obras de emergencia, muy bien, pero al final del artículo escribe que en el año 2007 se elaboró un proyecto para la reforma integral del techo del antiguo templo (sic). Yo creo que están mal informados, si no, que pongan el proyecto encima de la mesa y no se lo guarden como Cultura hace ahora.

En el periódico del Comercio del día 26/11/2021 figura que han entregado el proyecto, pero ¡lo guardan bajo 7 llaves!

Yo creo que el proyecto que ha presentado Lumo arquitectos debería ser público. Vamos por 500.000,00 €. Eso ya se acerca más a lo que yo presupueste en su momento. No obstante los trabajos a efectuar a más de 20.00 m de altura comportan un esfuerzo económico mayor. Bueno, por lo menos ahora ya hay algo, no son los 60.000,00 € del principio. Desde 2016 nos vamos acercando a reparar una joya arquitectónica de Luis Moya Blanco. ¡¡¡Albricias!!!.

La Consejería de Cultura del Principado acaba de recibir el proyecto encargado a Lumo Arquitectos para definir las obras necesarias para reparar la cúpula de la iglesia de la Universidad Laboral. La previsión es que sea analizado y aprobado, en su caso, por el pleno del Consejo de Patrimonio de diciembre. Hasta ese momento será objeto de revisión por los técnicos del servicio de Patrimonio y, por tanto, no es descartable que en ese proceso incorpore algún cambio.

El director general de Cultura y Patrimonio, Pablo León, se refirió ayer en Gijón a este proyecto y explicó que la propuesta de intervención de Lumo Arquitecto prevé una inversión que ronda el medio millón de euros, si bien esta cuantía es aún susceptible de retocarse cuando las obras salgan a licitación el próximo año.

La consejería ya ha avanzado que plantea dar una respuesta integral y ambiciosa a los problemas que presenta la cubierta de la iglesia. Y que las obras implicarán el levantamiento total de la cobertura, la implantación de una capa impermeabilizante (de la que carece en la actualidad) y la reposición de la propia cubierta. Conllevarán asimismo la realización de trabajos de restauración especializados del gresite de la linterna de la cúpula y de las plementerías coloreadas, así como de los elementos cerámicos que conforman los nervios de la cúpula.

León también se refirió a la candidatura de la Universidad Laboral como Patrimonio Mundial de la Unesco. En esa carrera, recordó, la administración regional se encuentra en un proceso de «pausa», ya que España no va a aceptar en cinco años nuevas convocatorias. No obstante, aseguró que quieren tenerlo preparado «al máximo» el expediente para cuando se reabra el plazo tener lista la candidatura.

Artículo del periódico EL COMERCIO el día 08/10/2021

El periodista Andrés Presedo hace una cronología de las licitaciones

Hay que recordar que ya no tienen, por contrato,  más tiempo para entregar el Proyecto de Ejecución. Eso de que lo entreguen a final de año no es lícito. De hecho esa fue una premisa que me hizo no presentarme al concurso, ya que en tres meses no se podía redactar el proyecto,  ¡PERO AQUÍ VALE TODO!. Han incumplido el contrato.

Yo ya comenté con anterioridad al periódico que por menos de 1.000.000,00 € no se podría realizar la Obra.

Contestación de la Consejería de Cultura al día siguiente. Un artículo de M. Moro /S.D. Tejedor, 9 de octubre 2021. 00:45

Cultura prevé tener el proyecto para reparar la cúpula de la iglesia de la Laboral a final de año

Desconoce aún la inversión que será necesaria dada la «complejidad» de una actuación que califica de «ambiciosa».

La «complejidad» y envergadura de la rehabilitación de la cúpula de la antigua iglesia de la Laboral está condicionando el proyecto. Así lo explica la Dirección General de Cultura y Patrimonio que, no obstante, prevé disponer del proyecto definitivo a finales de este año con la idea de iniciar a continuación el proceso de licitación de las obras. Eso sí, todavía, apuntan, desconocen la cifra que habrá que invertir para «devolver a la cúpula y a la iglesia su esplendor».

Se está trabajando ya en la redacción del proyecto para la rehabilitación de la cubierta de la iglesia de la Laboral, conforme a lo establecido en el contrato adjudicado a tal efecto a la mercantil Lumo Arquitectos el 21 de junio de 2021, aseguran en la dirección general. Por ello, inciden, es «prematuro dar estimaciones presupuestarias sobre el alcance que tendrá la intervención, ya que hay cuestiones fundamentales por decidir, como aquella relativas, por ejemplo, a los medios auxiliares, que están siendo aún objeto de estudio y análisis.

El proyecto estaría, por tanto, en una fase de concreción técnica del tratamiento a adoptar y los medios auxiliares necesarios.

La oposición municipal habla de «proyectos fallidos, presupuestos irreales y abandono» de un Bien de Interés Cultural

«A comienzos de 2020 se planteaba una intervención de reposición de material puntual en la cubierta, que nada tiene que ver con el proyecto por el que la Consejería de Cultura ha optado finalmente y con el que quiere abordar una restauración integral con el objetivo final de devolver a la cúpula y a la iglesia su esplendor», remarcaron. Así, defiende la Consejería de Cultura que lo que se plantea ahora es una actuación «ambiciosa», con la que dar respuesta de manera integral a los problemas que presenta la cubierta de la iglesia. Esto, entre otras cosas, implicará el levantamiento total de la cobertura, la implantación de una capa impermeabilizante -de la que carece en la actualidad- y la reposición de la cubierta. También conllevará la realización de trabajos de restauración especializados del gresite de la linterna de la cúpula y de las plementerías coloreadas así como de los elementos cerámicos que conforman los nervios de la cúpula.

«Pérdida de tiempo»

En la Asociación de Antiguos Alumnos de la Laboral no se mostraban ayer sorprendidos de que el coste pueda alcanzar una cifra aproximada al millón de euros «dada la complejidad técnica y la dimensión de esa estructura cabía pensar que el precio fue mucho mayor del que hasta ahora se ha licitado». Su presidente en funciones, Jesús Merino, destacó que la necesidad de hacer estas obras «vuelva ser un asunto público». Confía en que «se genere concienciación en la sociedad y que impulse a las autoridades a obrar con la máxima urgencia».

La oposición, por su parte, acusa al gobierno local y regional de «pérdida de tiempo y de la falta de efectividad» en una obra que consideran prioritaria. Para Laura Tuero, de Podemos, «como BIC que es debería evitarse que esta cúpula con gran valor arquitectónico se venga abajo». Ya son cinco años de «proyectos fallidos y presupuestos irreales, pero más de abandono. El problema de la cúpula es el síntoma y el PSOE, la enfermedad», critica Ana Isabel Menéndez, de Ciudadanos.

«La alcaldesa de Gijón reniega de la Laboral», dice Jesús Martínez Salvador, de Foro; «el futuro no es muy halagüeño». Mientras, Ángeles Fernández-Ahúja insta al Principado que «se ponga las pilas porque no se ha hecho diagnóstico certero y real. La intervención debe ser «algo prioritario para todas las administraciones», cree Eladio de la Concha, de Vox.

Vista interior de la cúpula de la iglesia de la Laboral. / JOAQUÍN PAÑEDA

Que yo sepa, existe una iglesia en Italia (Santuario de Vicoforte) cuyo eje mayor tiene 37,15 m, es decir 3.78 m menor.

Relación de Concursos y Adjudicaciones de las Obras de Reparación.

Expedientes AL RESPECTO iniciados por la Sociedad Pública de Gestión y Promoción Turística y Cultural del Principado de Asturias, S.A.U.

2016-2019 Expte.: CM 02/19

ACUERDO PRINCIPADO

Acuerdo de 21 de marzo de 2019.

Contratación de las obras de reparación de la cubierta de la antigua iglesia de la Laboral Ciudad de la Cultura de Gijón.

Presupuesto de Licitación: SETENTA Y CINCO MIL OCHOCIENTOS OCHENTA Y NUEVE EUROS CON CUARENTA CÉNTIMOS, (75.889,40 €), IVA incluido.

Descripción del objeto: Ejecutar las obras de reparación de la cubierta de la antigua iglesia de la Laboral Ciudad de la Cultura de Gijón. l. CPV: 45261000·4 Trabajos de construcción de cubiertas y estructuras de cerramiento, y trabajos conexos; 45261410-1 Trabajos de aislamiento para tejados; 45261420-4 Trabajos de impermeabilización; 45261910-6 Reparación de tejados

PROYECTO ARQUITECTO/A

Proyecto Básico y de Ejecución de Reparación de Cubierta de la Iglesia de laboral, Ciudad de la Cultura de Gijón.



ARQUITECTA: Maria Alejandre Subirana

VISADO Colegio Oficial de Arquitectos de Asturias: 3080/2017 (7) 5 septiembre 2017

EMPRESA: ESTUDIO IMA

PRESUPUESTO EJECUCIÓN MATERIAL: 51.833,48 €

PRESUPUESTO BASE DE LICITACIÓN CON IVA: 75.889,40 €

ACUERDOS CONSEJO DE PATRIMONIO CULTURAL DE ASTURIAS

¿PROYECTO MÍNIMO DE INTERVENCIÓN  con fecha agosto del 2016 antes del Proyecto de Ejecución?

En sesión celebrada el 19/12/2016 se llega a un acuerdo donde se informa que para poder informar favorablemente la solicitud de autorización de la ejecución de las Obras del «Proyecto de Mínima Intervención de reparación de cubierta de la Iglesia de la Laboral, Ciudad de la Cultura de Gijón», de fecha agosto 2016, redactado por la arquitecta María Alejandre Subirana, ../..etc, etc.

ESTO SIGNIFICA QUE PREVIO AL PROYECTO BÁSICO Y DE EJECUCIÓN EXISTIÓ «UN PROYECTO MÍNIMO DE INTERVENCIÓN». Este desde luego no fue el camino apropiado…

Dicho Dictamen del Consejo de Patrimonio del Principado  N/REF.:01030/16  de fecha 18 de enero de 2017 es muy clarificador y prácticamente pone en línea dicho proyecto mínimo.

Comunicación de la Comisión Permanente 23 de mayo de 2017

Aparece otra Comunicación con fecha 23 de mayo de 2017 donde se acuerda informar favorablemente la solicitud de autorización para la ejecución de Obras del «Proyecto de Mínima Intervención de reparación de cubierta de la Iglesia de la Laboral, Ciudad de la Cultura de Gijón», de fecha marzo de 2016 (TIENE QUE SER 2017 Y NO 2016).

Comunicación de la Comisión Permanente 14 de agosto de 2017

Aquí vuelve a decir lo mismo que en la anterior, que se informa favorablemente pero: YO CREO QUE SE DEBE REFERIR YA AL PROYECTO BÁSICO Y DE EJECUCIÓN y no a un proyecto mínimo de intervención, ya que el visado de dicho proyecto es de fecha julio 2017

LICENCIA DE OBRAS

La Licencia del Ayuntamiento de Gijón del Servicio de Licencias y Disciplina para un edificio BIC con fecha del emisor 09/02/2018

LICITACIÓN 25/01/2019 Y ADJUDICACIÓN DE LAS OBRAS

Sale a licitación con fecha 25/01/2019

PRESUPUESTOS:

  • EJECUCIÓN MATERIAL: 51.833,48 €
  • BASE DE LICITACIÓN SIN IVA: 62.718,51 €
  • CON IVA: 75.889,40 €

Fecha publicación licitación 25/03/2019.

¡¡Con estos presupuestos no tenemos ni para los andamios!!

PLAZO DE EJECUCIÓN DE LAS OBRAS: UN (1) MES. Con este plazo no sé qué Obras se pudieran haber hecho.

ADJUDICACIÓN

N.º de Licitadores: 2
Adjudicatario: ESVEDRA OBRAS Y REFORMAS SLU
Importe Adjudicación: 56.145,62 €

¡¡SE RESUELVE ANULANDO LA ADJUDICACIÓN POR ERRORES EN EL PROYECTO – PRESUPUESTO Y PLAZO !!

2020 Expte.: CM 29/20

ACUERDO PRINCIPADO

Acuerdo de 28 de mayo de 2020.

Por el que se aprueba el expediente de contratación y se dispone la apertura del procedimiento de adjudicación para la contratación de las obras de reparación e impermeabilización de la cubierta de la iglesia de la Laboral Ciudad de la Cultura de Gijón.

El presupuesto base de licitación, cuyo plazo de ejecución de las obras es de CINCUENTA Y CINCO (55) DÍAS, asciende a CIENTO VEINTICINCO MIL DOSCIENTOS TREINTA Y CUATRO EUROS CON CUARENTA Y TRES CÉNTIMOS (125.234,43 €) siendo el importe del impuesto sobre el valor añadido de VEINTISÉIS MIL DOSCIENTOS NOVENTA Y NUEVE EUROS CON VEINTITRÉS CÉNTIMOS (26.299,23 €), el importe total IVA incluido asciende a la cantidad de CIENTO CINCUENTA MIL QUINIENTOS TREINTA Y TRES EUROS CON SESENTA Y SEIS CÉNTIMOS, (151.533,66 €)

Con fecha 5 de mayo de 2020 se realiza el replanteo del proyecto a cuyo efecto se suscribe la correspondiente acta.

PROYECTO MODIFICADO ARQUITECTO/A

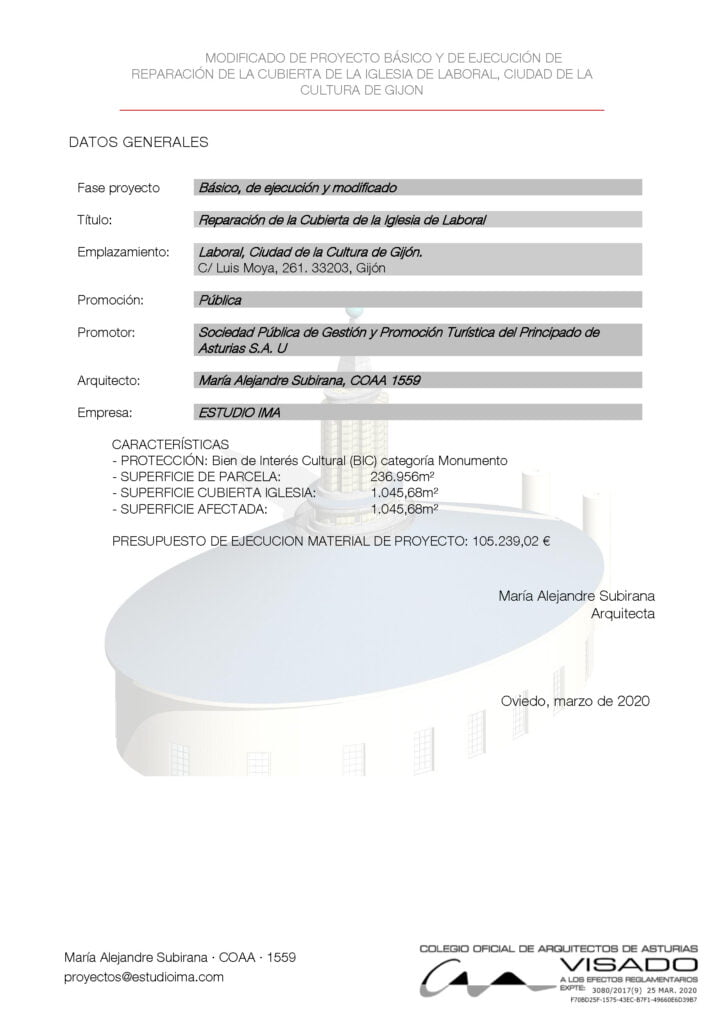

MODIFICADO DE Proyecto Básico y de Ejecución de Reparación de Cubierta de la Iglesia de laboral, Ciudad de la Cultura de Gijón.

ARQUITECTA: Maria Alejandre Subirana

VISADO Colegio Oficial de Arquitectos de Asturias: 3080/2017 (9) 25 marzo 2020

EMPRESA: ESTUDIO IMA



¡¡SE AUMENTA EL PRESUPUESTO PERO A TODAS LUCES INSUFICIENTE!!

PRESUPUESTO EJECUCIÓN MATERIAL: 105.239,02 €

PRESUPUESTO BASE DE LICITACIÓN CON IVA: 151.533,66 €

LICITACIÓN 27/03/2020 Y ADJUDICACIÓN DE LAS OBRAS

Sale a licitación con fecha 27/03/2020

PRESUPUESTOS:

– EJECUCIÓN MATERIAL: 105.239,02 €

– BASE DE LICITACIÓN SIN IVA: 125.234,43 €

– CON IVA: 151.533,66 €

Fecha publicación licitación 03/06/2020.

¡¡Con estos presupuestos hay para un andamio o dos. Se trabaja a más de 20.00 m de altura!!

PLAZO DE EJECUCIÓN DE LAS OBRAS: CINCUENTA Y CINCO (55) DÍAS. Este plazo sigue siendo insuficiente a todas luces.

ADJUDICACIÓN (31/07/2020)

N.º de Licitadores: 0
Adjudicatario: DESIERTO
Importe Adjudicación: 0 €

¡¡QUEDA DESIERTO PORQUE NO SE PRESENTA NADIE !!

2021 Expte.: CM 11/21

Debido a los fracasos anteriores se decide sacar a CONCURSO EL PROYECTO CON TODO (me temo que se debería haber hecho desde un principio en el 2016)

ACUERDO PRINCIPADO

Acuerdo de 11 de abril de 2021

Por acuerdo del órgano de contratación de fecha 6 de abril de 2021 se inicia expediente para la contratación del servicio de redacción de proyecto básico y de ejecución, estudio de seguridad y salud, dirección de obra, dirección de ejecución y coordinación de seguridad y salud en fase de obra de las obras de mantenimiento, conservación y rehabilitación de la cubierta de la iglesia de la laboral, ciudad de la cultura.

Elaborados los Pliegos de Condiciones Jurídicas y de Condiciones Técnicas que regirán la citada contratación, en ellos se determina presupuesto máximo de licitación de CINCUENTA MIL EUROS (50.000,00 €), siendo el importe del impuesto sobre el valor añadido de DIEZ MIL QUINIENTOS EUROS (10.500,00 €), el importe total, IVA incluido, asciende a la cantidad de SESENTA MIL QUINIENTOS EUROS (60.500,00 €).

PROYECTO BÁSICO Y DE EJECUCIÓN ARQUITECTO/A, ESYS, DO, DE, CSYS SALE A CONCURSO POR FÍN.

Proyecto Básico y de Ejecución, ESYS, DO, DE, CSYS en fase de Obra de las obras de mantenimiento, conservación y rehabilitación de la cubierta de la iglesia de la laboral, ciudad de la cultura.

ARQUITECTA: A CONCURSO

VISADO Colegio Oficial de Arquitectos de Asturias: NO SE SABE SI LO VISARAN POR COAA, ya que el Principado tiene poder de Visado.

EMPRESA: A CONCURSO

PRESUPUESTO DE LICITACIÓN: 50.000,00 €

PRESUPUESTO EJECUCIÓN MATERIAL: A DECIDIR POR ADJUDICATARIO DEL PROYECTO



ANUNCIO LICITACIÓN 21/04/2021 DE LA REDACCIÓN DEL PROYECTO Y DEMÁS.

LA REDACCIÓN DEL PROYECTO SALE A CONCURSO POR: 50.000,00 € SIN IVA Y UN PLAZO DE 90 DÍAS

ANUNCIO FORMALIZACIÓN DEL CONTRATO 28/06/2021 DE LA REDACCIÓN DEL PROYECTO Y DEMÁS.

SOLO SE RECIBE UNA OFERTA (UN CANDIDATO)

EMPRESA ADJUDICATARIA: LUMO ARQUITECTOS S.L.P.

IMPORTE TOTAL OFERTADO (sin impuestos): 35.000,00 €, ES DECIR, UN 30% DE BAJA.

FECHA DE ENTRADA EN VIGOR DEL CONTRATO: 22/06/2021 AUNQUE ENTRA EN VIGOR EL 28/06/2021

DURACIÓN: 90 DÍAS

SE LE ADJUDICA AL ÚNICO CANDIDATO PRESENTADO: LUMO ARQUITECTOS S.L.P. CON UNA BAJA DE UN 30% y un plazo de 90 días (TIENEN QUE ENTREGAR EL PROYECTO Y DEMÁS CONTRATADO ANTES DEL DÍA 30/09/2021)

Una de las bases del CONCURSO es que una persona titulada en Arquitectura con al menos cuatro años de experiencia hubiera realizado obras en un edificio BIC los tres últimos años de similares características. ESTO MUY POCOS LO CUMPLÍAN Y ME REMITO A LOS RESULTADOS: UN CANDIDATO PRESENTADO.

Investigando un poco en el tema LUMO ARQUITECTOS S.L.P. trabajó en la rehabilitación del Hotel Reconquista.

El Hotel Reconquista es de los más altos exponentes de la arquitectura barroca civil de la Asturias del siglo XVIII, catalogado como BIC. Su restauración fue llevada a cabo en base a un plan director realizado por el arquitecto Francisco de Borja Bordiu Cienfuegos-Jovellanos. La propiedad es de HOASA.

¿Quién es HOASA?. La propiedad de HOASA está participada por el Gobierno Regional, Liberbank y la Sociedad Regional de promoción del Principado.

BUENO, ESPEREMOS QUE LO HAGAN BIEN Y DESARROLLEN UN PROYECTO DE REPARACIÓN PARA QUE UNA JOYA ARQUITECTÓNICA ÚNICA EN EL MUNDO DEL ARQUITECTO LUIS MOYA BLANCO DURE OTROS 100 AÑOS MÁS.

Cúpula de arcos cruzados Luis Moya

Una fotografía del video de la Construcción de la cúpula de la Iglesia

Siete cielos en la Laboral

Las bóvedas celestes

Todo surgió en una noche estrellada durante una representación en la laboral. Esas siete (número mágico) hornacinas inacabadas de ladrillo visto había que darles vida. La Iglesia de Luis Moya lo requería. Porque no representar la bóveda celeste según su orientación el día 29 de marzo del 2007 a las 21.00 h (el día y hora de la inauguración de la Uni) en las 7 hornacinas. Nos pusimos a trabajar…Unas bóvedas que Luis Moya Blanco las dejó en fábrica de ladrillo sin revestir.¿Qué pasaría?…

Hornacinas después de la actuación
Hornacinas antes de la Actuación en 2006

Una Iglesia Única

URGENTE LA REPARACIÓN

Respecto de la Capilla en sí, lo que primero llamó la atención al pensar en el proyecto es que la asistencia corriente de 1.000 alumnos y sus profesores requería un templo de extraordinarias dimen­siones. Por otra parte, si estos alumnos y profesores debí ver y oír en buenas condiciones, se encontraba un límite máximo en las dimensiones, y por lo tanto la necesidad de un trazado sensato…

Respuesta a Victor Camblor respecto al vitral de la Comunidad

En mi empresa le hubiera despedido ipso facto

Sinceramente después de haber estado casi 5 años diariamente en la Laboral dirigiendo las Obras de Rehabilitación con un gran equipo, no salgo de mi asombro cuando después de dos lustros alguien se interese por el vitral nada más, pero le voy a contestar. Los 80 millones de euros que costó la Obra Pública parece que no le importa.

Se numeraron todas y cada una de las partes del vitral, se protegieron y se llevaron a un depósito de Consejería de Cultura a la sazón. Investigue usted dónde está, ya que yo terminé hace mucho tiempo mi trabajo. Le muestro unas fotografías del hecho.

El control fue absoluto y lo demuestran las más de 80.000 fotografías que hice yo más las de mi equipo durante las Obras. No obstante, le agradecería que no me genere más trabajo absurdo por no confiar en el trabajo que hicimos.

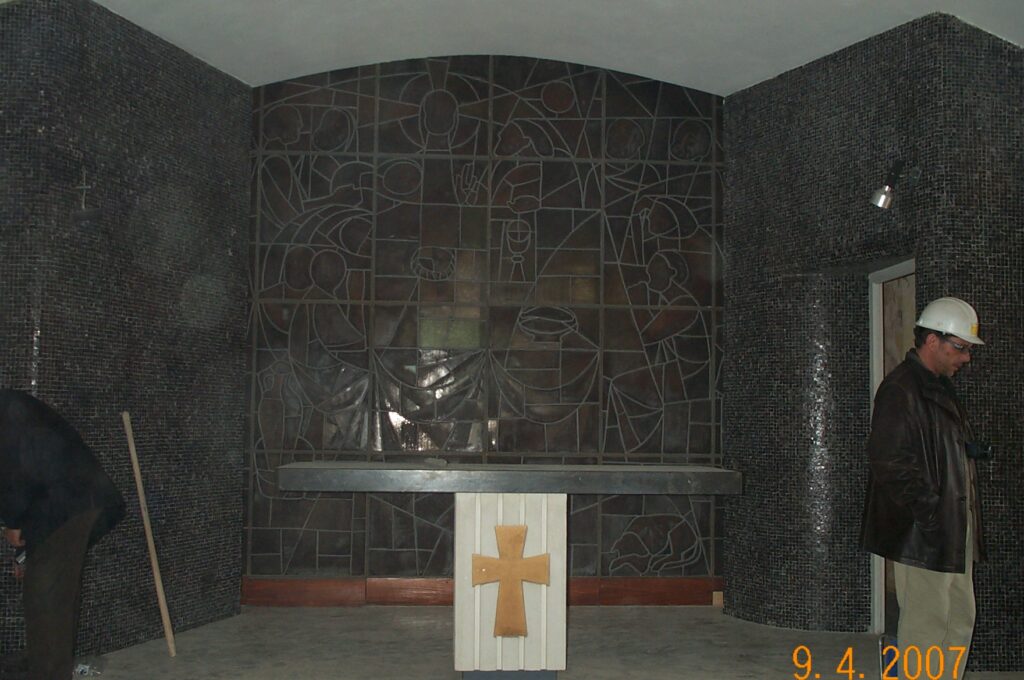

El vitral con una aparición mía en 2007
Instalación antigua peligrosa de neón en el intradós del vitral
Numeración de cada parte del vitral.
Protección de cada parte del vitral para su transporte

Libros sobre la Rehabilitación del Teatro

Metamorfosis Gran Teatro Auditorio S2Metamorfosis Gran Teatro Auditorio S1POWER POINT GRAN TEATROLIBRO TEATRO PRINCIPADO-6LIBRO TEATRO PRINCIPADO-5LIBRO TEATRO PRINCIPADO-4LIBRO TEATRO PRINCIPADO-3LIBRO TEATRO PRINCIPADO-2LIBRO TEATRO PRINCIPADO-1

Formulario de Contacto (Contact Form)

Una Galería para disfrutar de pintura

Este sitio web utiliza cookies para que usted tenga la mejor experiencia de usuario. Si continúa navegando está dando su consentimiento para la aceptación de las mencionadas cookies y la aceptación de nuestra política de cookies, pinche el enlace para mayor información.plugin cookies

ACEPTAR
Aviso de cookies

Login SjB

Login SjB
